5月北京建设工程竣工联合验收工作简报

更新日期:2019-06-21 10:19:58

建设工程,建筑资质,资质代办,2019年整体办结情况,2019年2月25日-5月31日,全市建设工程竣工联合验收共办结项目170项,其中通过169项,2018年实施联合验收以来共办结项目194项,通过193项

5月北京建设工程竣工联合验收工作简报

       一、2019年整体办结情况

       2019年2月25日-5月31日,全市建设工程竣工联合验收共办结项目170项,其中通过169项。2018年实施联合验收以来共办结项目194项,通过193项。

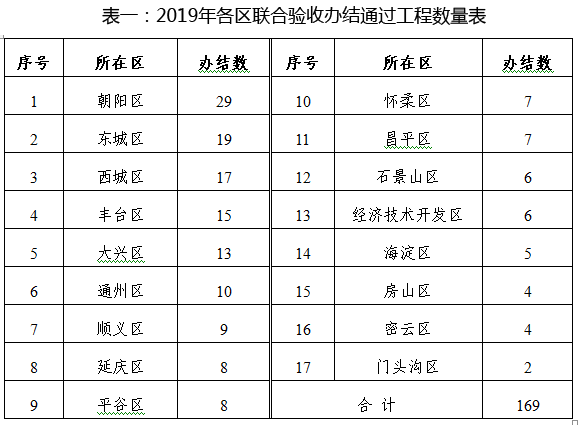

       2019年办结通过的169项,涵盖全市16个区及经济技术开发区,涉及规划、城建档案、消防、人防等全部14个验收事项,工程性质覆盖新建房建、装饰装修、市政,新建房建中涉及住宅、公建、厂房。各区办结情况详见表一、图一。

       二、2019年5月份办结情况

       (一)受消防验收影响办结数量有所减少

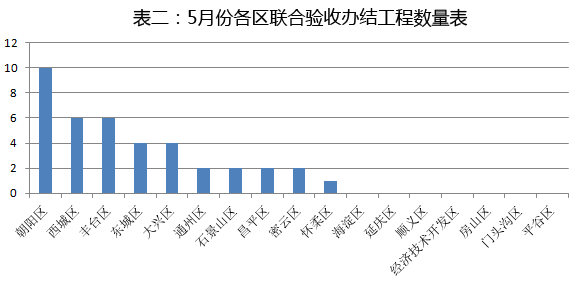

       5月份办结项目40项,其中通过项目39项,环比降低51%。受消防验收职责移交影响,部分区联合验收项目为0,联合验收整体数量有所减少,办结数量较多的是朝阳区10项、西城区6项、丰台区6项,详见表二、图二。

       (二)办结项目性质以装饰装修工程居多
       在办结通过的39项工程中,装饰装修工程27项占比69%,新建房建工程12项(其中住宅7项、厂房3项、公建2项)占比31%。占比情况见下图三。

       (三)办结项目涉及验收事项平均为4项次

       全市办结通过的39项工程,共涉及验收事项187项次,平均每个工程涉及验收事项4.79项次。其中,验收事项总数较多的是丰台区58项次、朝阳区30项次、西城区23项次、大兴区22项次;从平均每项工程涉及事项数量看,涉及验收事项较多的是丰台区9.7项次、密云区9项次、通州区6项次。具体情况详见表三、图四。

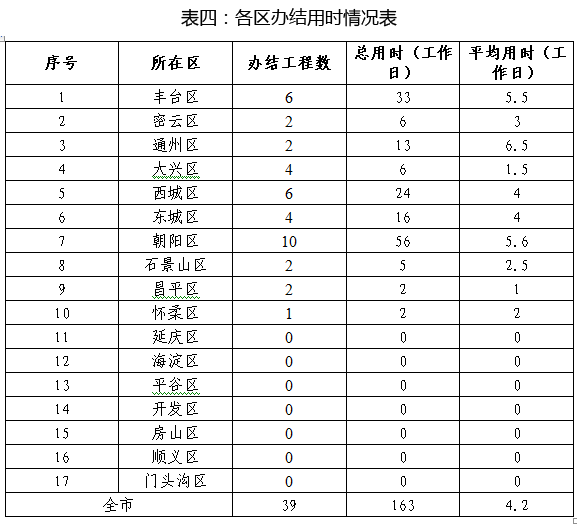

       (四)全市办结平均用时为4.2个工作日

       办结通过的39项工程,共计用时163个工作日,平均用时4.2个工作日,远低于要求的7个工作日办结时限。其中,办结平均用时较短的是昌平区1个工作日、大兴区1.5个工作日。各区办结用时详见下表四。
